大温哥华区域局的西摩-卡皮兰诺水净化过滤工程项目是加拿大卑斯诗省温哥华市改善饮用水质这一浩大工程的一部分。项目竣工后的过滤系统每天可处理18亿升(4.755亿加仑)符合联邦标准的饮用水。
这个项目需要开挖两台隧道,每条长7.2公里。这两条隧道将会把卡皮兰诺水库未处理的水输送到卡兰皮诺下游的水过滤厂,然后再把处理好的水输送回卡兰皮诺水库供应给大众。
2004年,项目的业主温哥华区域局把这个工程项目授予给一家德国公司Bilfinger Berger。施工商选择购买了罗宾斯的两台直径为3.8米的主梁式掘进机开挖这两条隧道。这个项目的地质含有侵蚀性黄冈岩,岩层压力达200-265MPa。

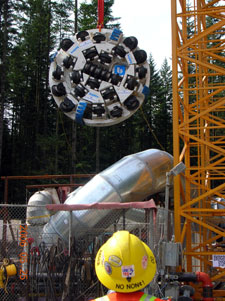

每台掘进机配备有超前钻,超前钻负责在掘进机40米的岩层探测地质和地下水的状况。在掘进中,隧道不会被安装衬砌。但是每台掘进机里都配有一台环梁安装机,在不同的地质状况下安装整个或一部分环梁。
第一台掘进机在2006年的5月18日交付施工商,并在2006年7月1日开始掘进。第二台掘进机在同一个硐室始发。两台掘进机都是在深180米(591英尺)始发井底部的一个非常短(60.5米/200英尺和70.5米/230英尺)的始发隧道里,开始掘进。由于始发隧道较短,所以两台掘进机的后配套都是在他们掘进200米(650英尺)之后慢慢安装上去的。掘进机只安装了11台个台车在长35个平台的后配套系统里。
困难的地质让两台掘进机的掘进工程停止了一年。掘进作业在2009年的四月重新开始。新的工程施工商是一家由尖端肯伯建筑公司(Frontier-Kemper ULC)、爱康建筑公司(Aecon)和和JF 建筑公司(JF Shea Inc)组建成立的合资公司。她重新掘进工程,并获得每日掘进29米(95英尺)的速度。
在2010年的4月,On November 4, 2010, 第二台掘进机的贯通为整个工程划上了句号。两台掘进机在整个4年得硬岩掘进工程期里仅仅用了两年多的时间完成了掘进。新的施工商成功的运用了岩栓、钢筋网和钢支架的岩层支护技术成功地解决了这个含断层的硬岩地质。岩层支护根据地层的条件安装,从稳定地层的裸岩(Class I)到每760毫米都需要钢支架的困难地质(Class V)。
第二台掘进机是随一个角度穿洞通向另一条隧道的。交汇的地方会建一个硐室,用来让施工人员在270米(885英尺)深的地方进行钻孔作业。施工商预计所有的工程,包括最后的喷土和钢支架衬里需要两年时间才能完工。
